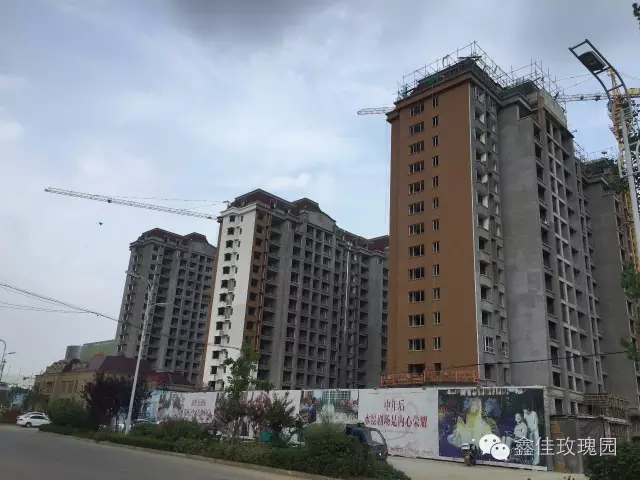

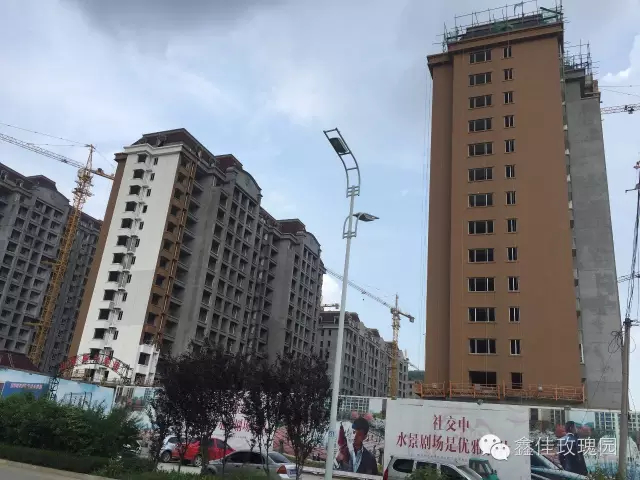

又到了工程播报的时候啦,各位业主们是不是早就等的不耐烦了呢?这么热的天,就让小编代替各位业主们去看看咱们家的工程进度吧!

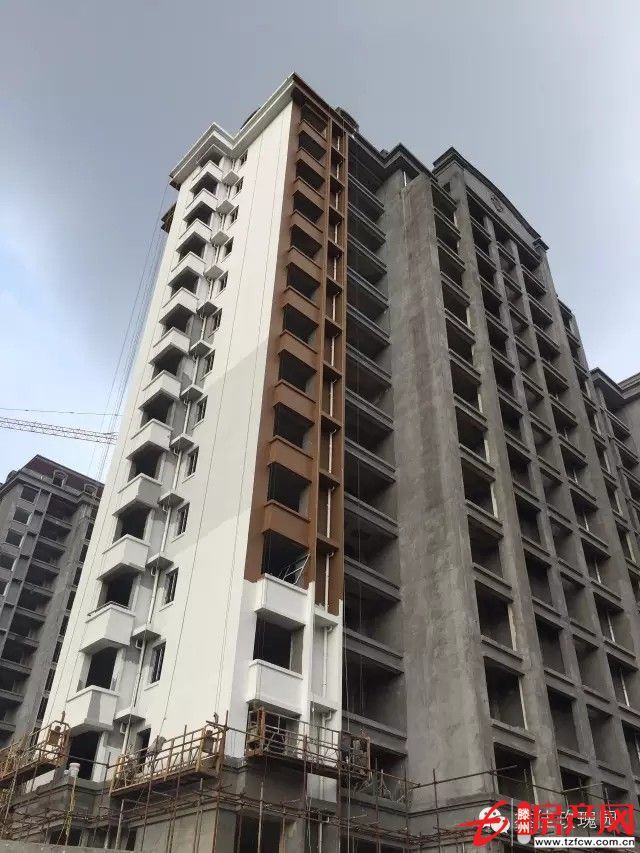

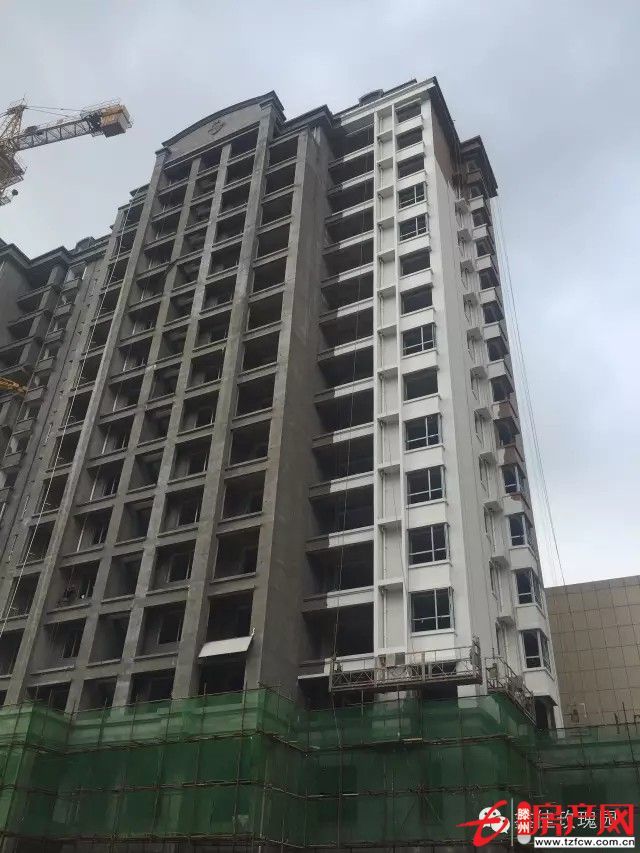

内外墙抹灰:14号楼外墙抹灰完成四分之三,内墙抹灰完成;其他楼抹灰完成。
内墙腻子:1、2、6、7、12、13号楼基本完成一遍,3、4、5、8、9、10、11号楼完成三分之一。

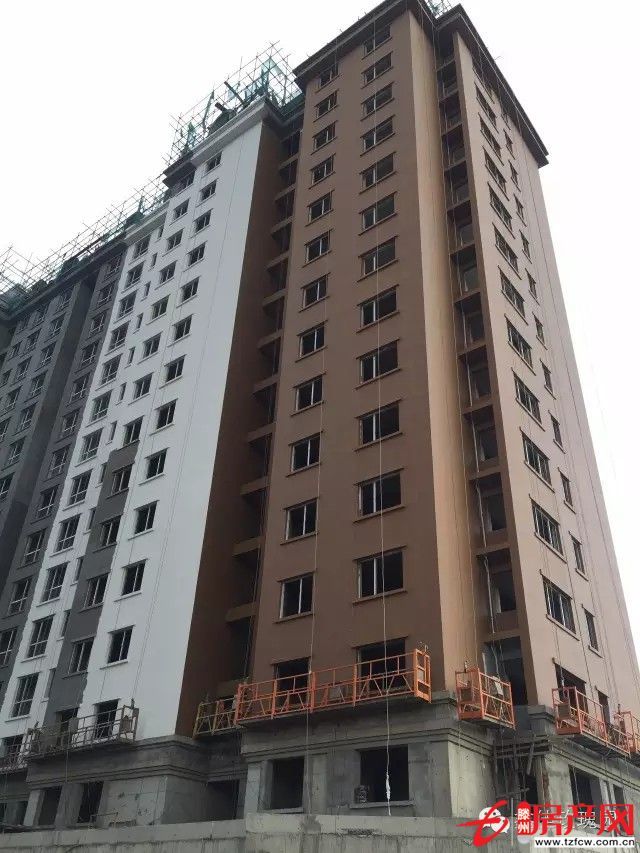

外墙真石漆:除14号楼外其他楼正在外墙腻子施工,部分楼已开始底漆喷涂。
卫生间防水:1、2、3、6、7、9、10、11、12、13号楼完成,其他楼正在施工。

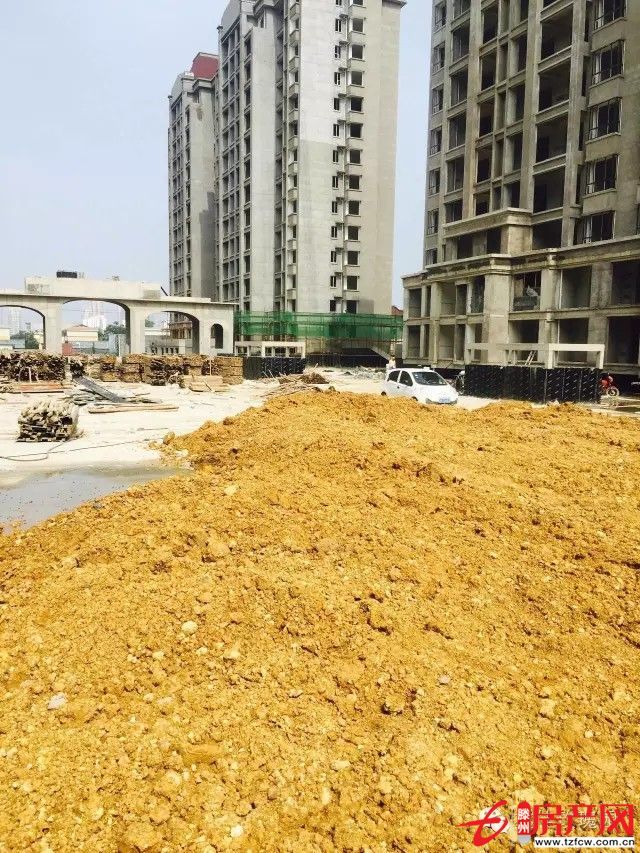

车库:车库顶防水完成五分之四。车库内回填土完成90%。
屋面瓦:1、6、7、12、13号楼基本施工完成,其他楼正在施工。

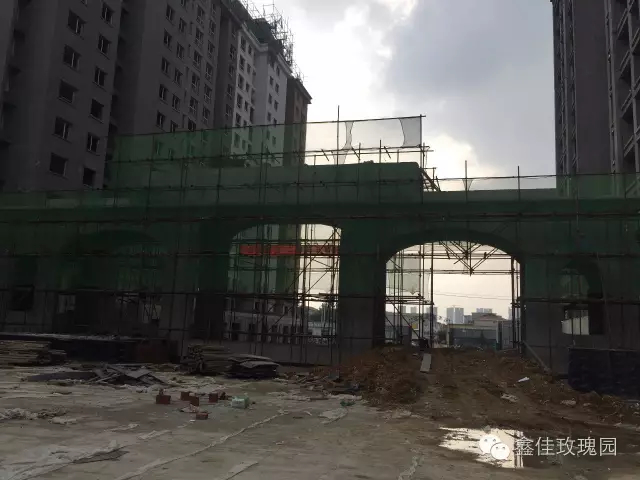

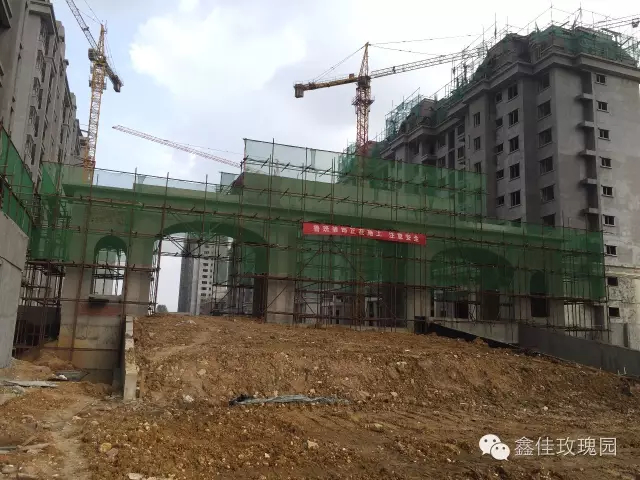

西大门:西大门干挂大理石正在施工。
窗户:窗框安装80%。
