鑫佳·玫瑰园九月工程进度播报

2016-09-06 | 滕州房产网 | 楼盘直通车:鑫佳玫瑰园

  又到了每个月工程播报的时候啦,各位准业主们是不是期待已久了呢?一个月的时间咱们的家又发生了翻天覆地的变化,现在赶紧让小编带大家去看看咱们家最新的工程进度。

  1、内墙腻子:14号楼除外,其他楼基本完成一遍,个别楼第二遍施工。

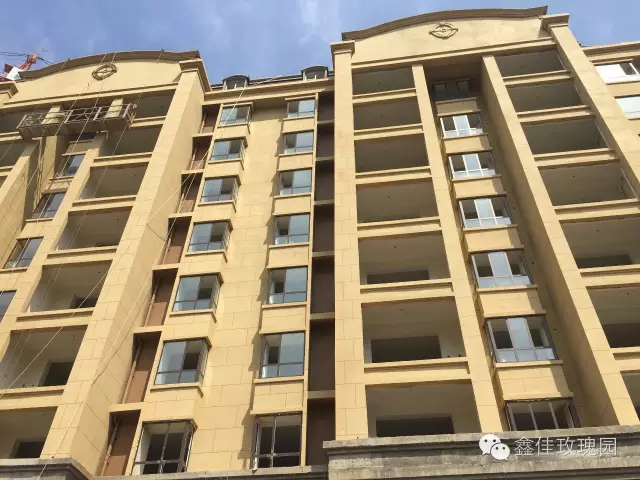

  2、外墙:外墙干挂大理石1、6、10及西大门完成70%,外墙真石漆完成50%。

  3、窗户:窗框安装95%,7、8、11、12、13号楼窗扇、玻璃安装50%。

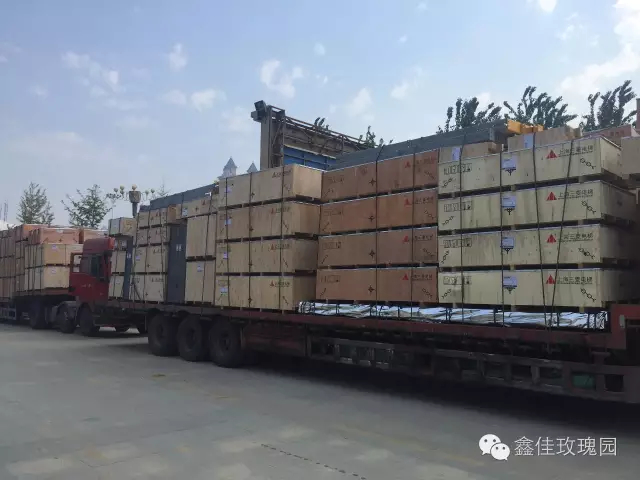

  4、电梯:电梯已全部到货,准备开始安装。

  5、车库:车库顶防水完成,回填土基本完成。车库地面完成50%。

  6、屋面瓦:基本施工完成。

  7、管网:室外管网完成60%,热力管网已施工,自来水准备施工。

  8、水景:西大门水景主体完成。

  小编顺便给各位准业主透漏些内部消息,鑫佳玫瑰园样板房即将开放,期待已久的各位业主们,提前联系你们的置业顾问预约参观哦!
