又到了工程播报的时候啦,各位业主们是不是都迫不及待了呢?这次除了工程进度的更新之外,还对一些建材型号、配套选材进行公示。
小编就赶紧带大家去看看,工程进度现在的进展如何。

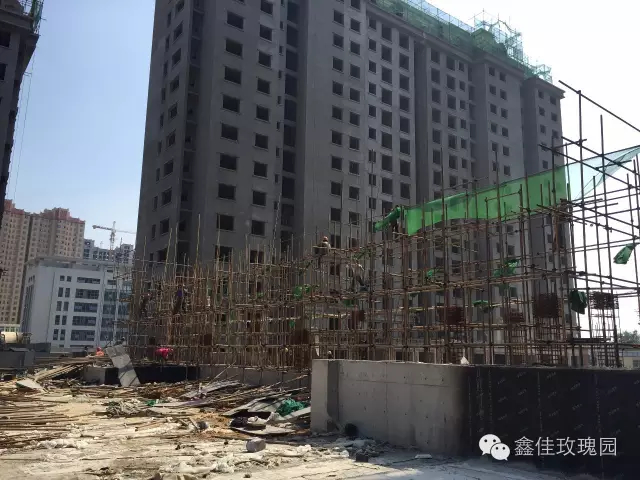

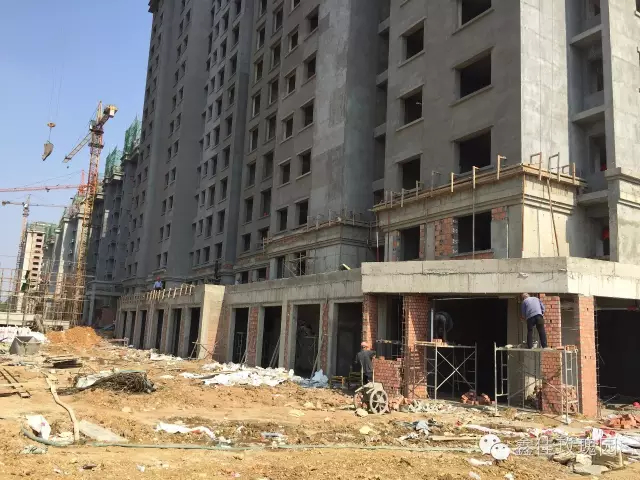

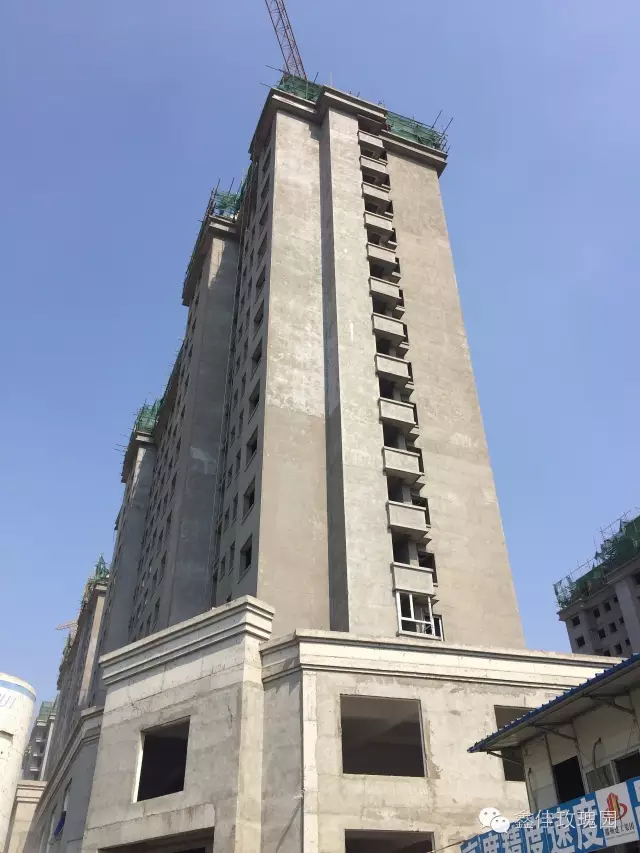

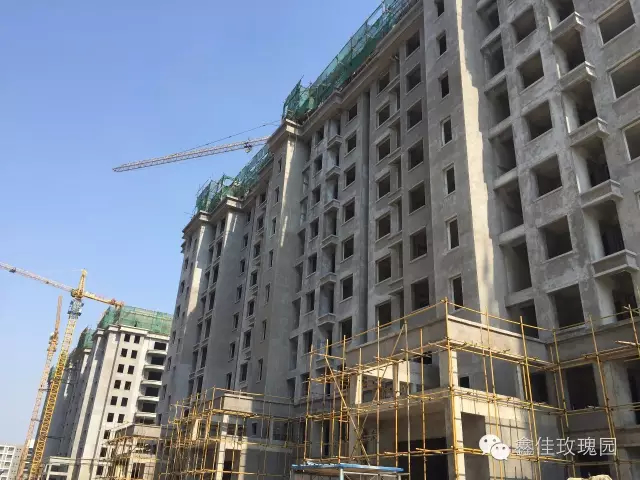

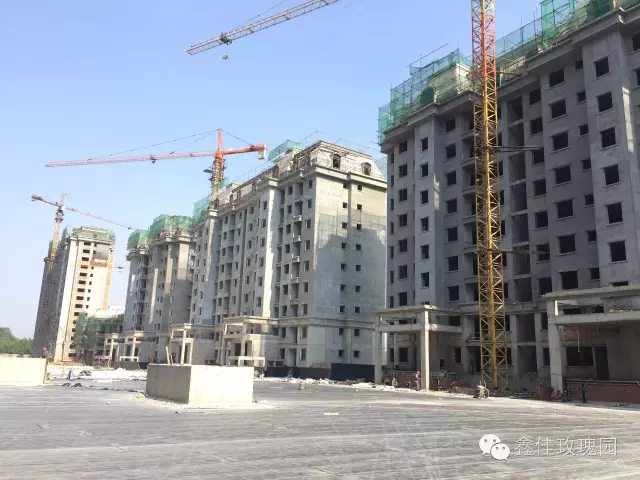

1、14#楼外墙抹灰完成三分之一,内墙抹灰完成四分之一,其他楼抹灰都完成。

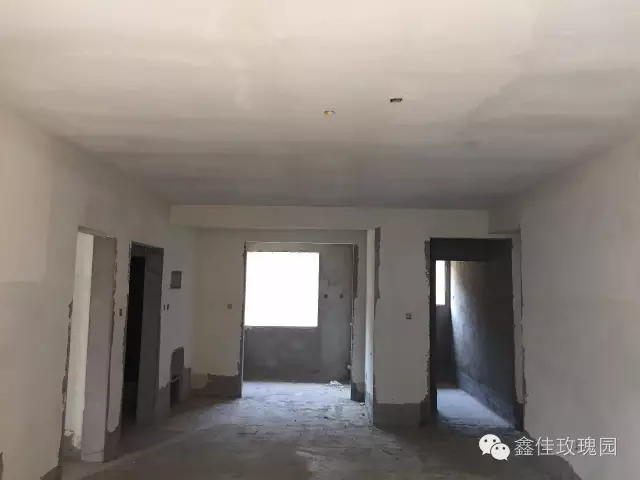

2、内墙腻子:2#12#13#楼完成一遍,1#6#7#楼完成三分之一,10#11#楼完成四分之一,除14#楼其他楼准备施工。

3、卫生间防水:2#7#12#13#楼完成。
4、排水管除14#楼未施工,其他楼基本完成。

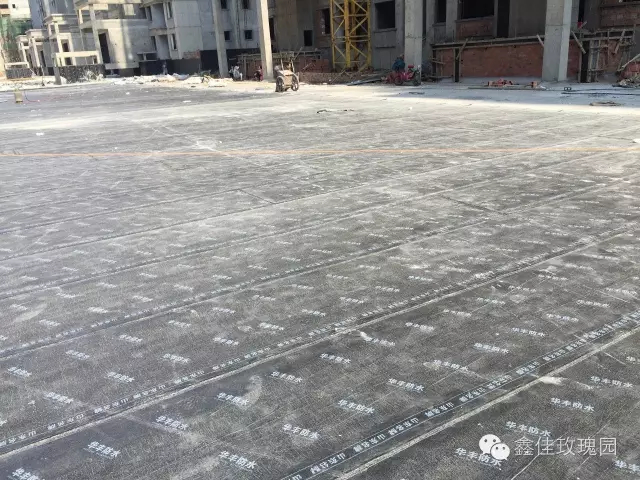

5、车库顶板防水完成五分之一,本周开始车库内回填土。
6、暗装消防箱安装完成,消防立管完成二分之一。
7、屋面工程完成二分之一,条件允许情况下部分楼铺贴屋面瓦。

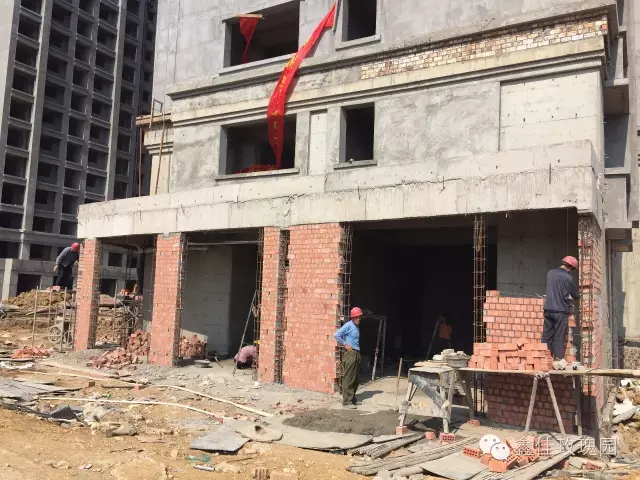

8、大门已经开始施工。
关于建材、配套的品牌选用
窗户选用:南山隔热断桥铝合金型材 太阳能选用:中科蓝天壁挂式太阳能 电梯选用:上海三菱电梯
